Coraz trudniej uwierzyć w to, że pociągi kursujące z Warszawy dotrą do Radomia po linii nr 8 już w czerwcu. Jednak PKP Polskie Linie Kolejowe wciąż utrzymują, że tak się stanie. Zasłaniają się w tym względzie deklaracją wykonawcy.

8 lutego PKP Polskie Linie Kolejowe zezwoliły na bezpieczny ruch pociągów do stacji Dobieszyn na linii nr 8. Teraz pasażerowie już wszystkich pociągów, w drodze do Radomia, nie przesiadają się na autobusy komunikacji zastępczej w Warce, lecz właśnie w Dobieszynie. Do Radomia pozostaje jeszcze 26 kilometrów. Od grudnia 2020 PLK obiecuje, że w czerwcu 2021 do Radomia pojedziemy już pociągiem. Jak zaawansowane są prace?

Odcinek Dobieszyn - Lesiów prawie gotowy

– Na odcinku od Dobieszyna do Lesiowa trwają ostatnie prace przy sieci trakcyjnej. Na przejazdach kolejowo-drogowych układane są płyty i wylewany jest asfalt na dojazdach. Montowane są urządzenia sterowania ruchem kolejowym – powiedział Karol Jakubowski z zespołu prasowego PKP PLK. Ponadto między Dobieszynem a Lesiowem, w Bartodziejach, które z roli stacji zostaną zdegradowane do przystanku osobowego, zaawansowana jest już budowa peronów.

Odcinek Dobieszyn - Lesiów rokuje nadzieje na to, że od czerwca 2021 pojadą po nim pociągi. Od Lesiowa do Radomia Głównego wciąż jest jednak 10 kilometrów, a stan zaawansowania prac na tym odcinku każe mocno wątpić w to, czy wykonawca zdąży przygotować linie do ruchu w czerwcu.

W Radomiu jeszcze sporo pracy

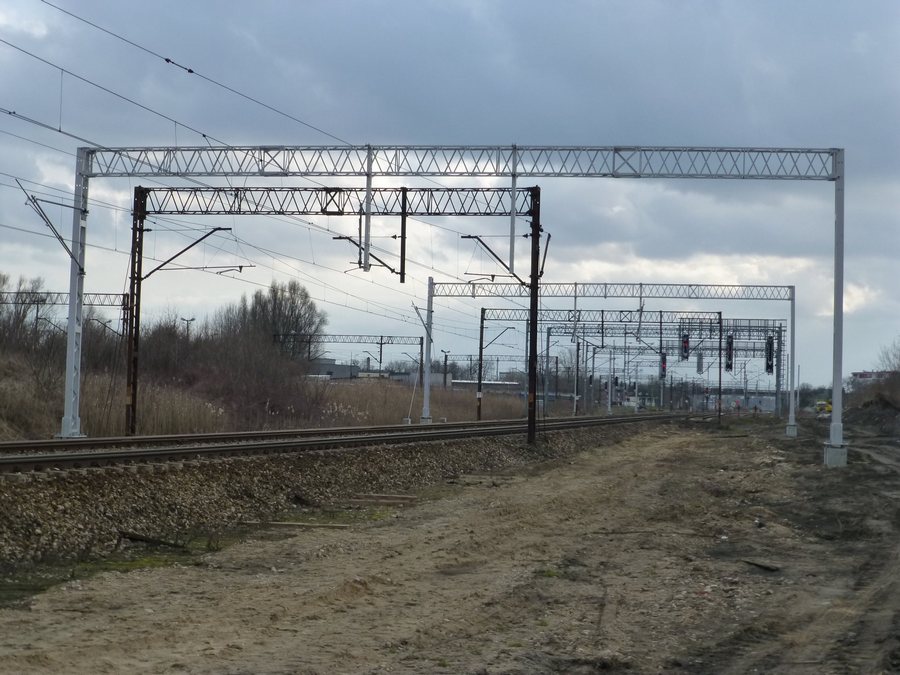

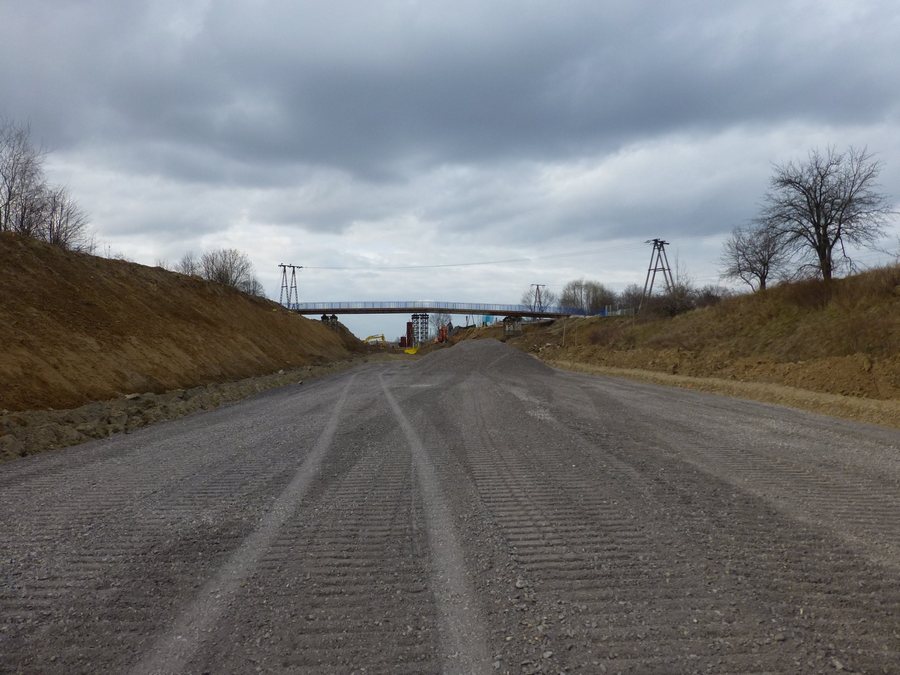

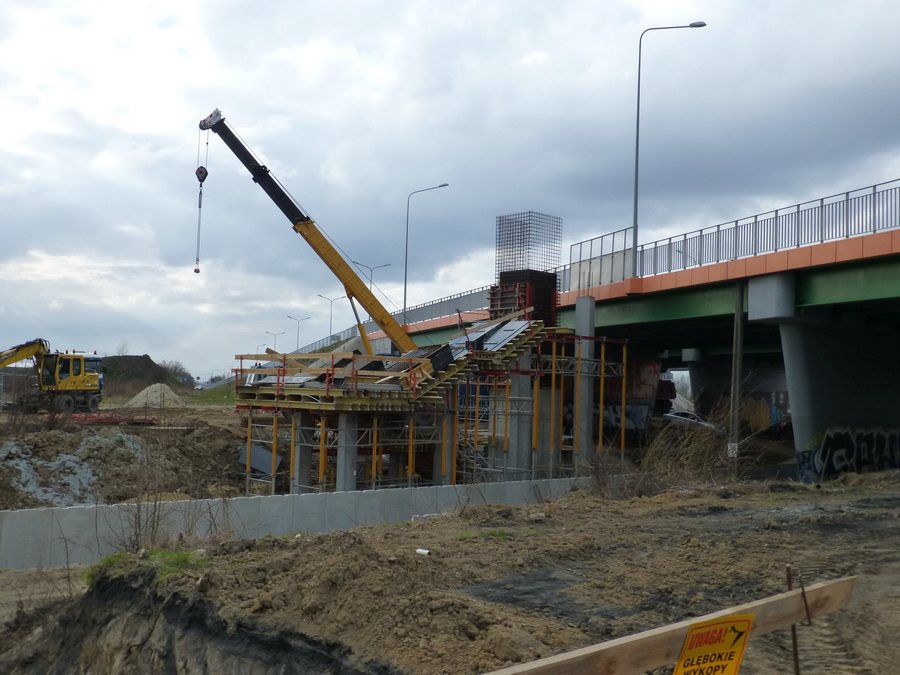

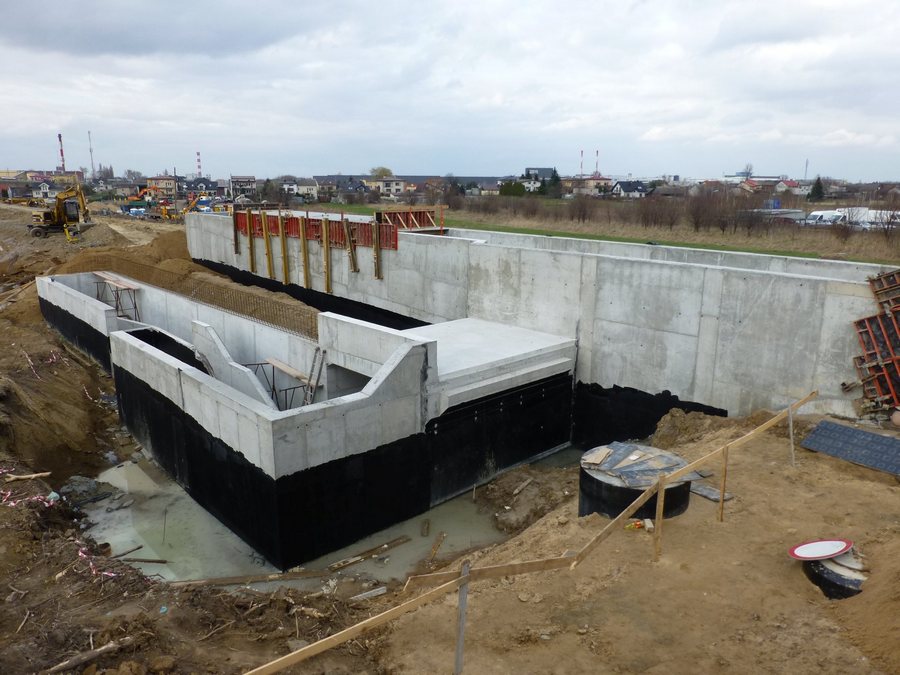

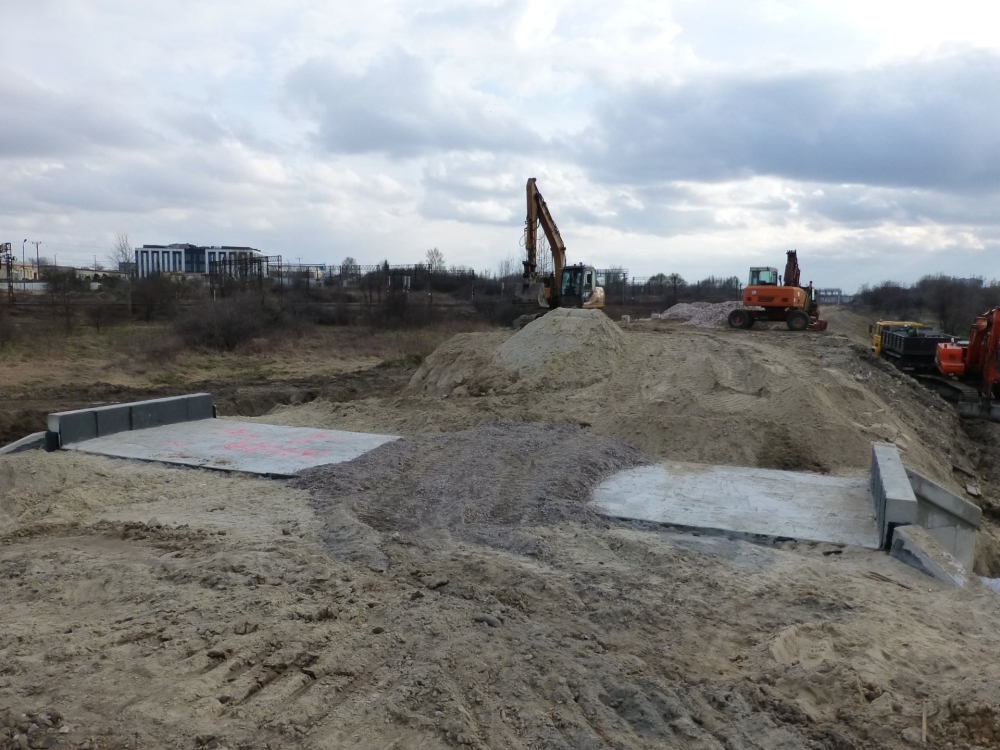

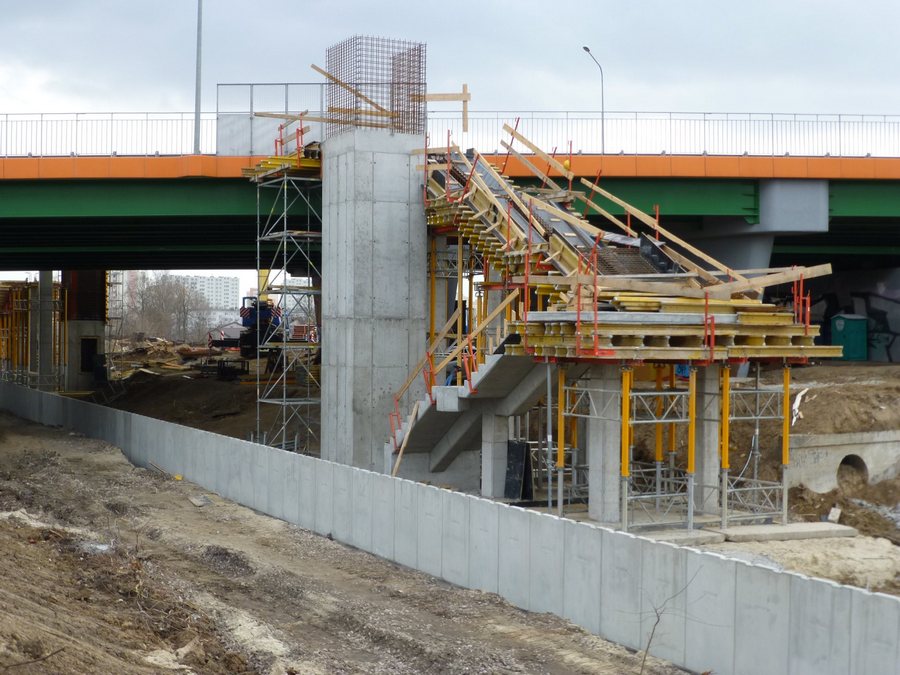

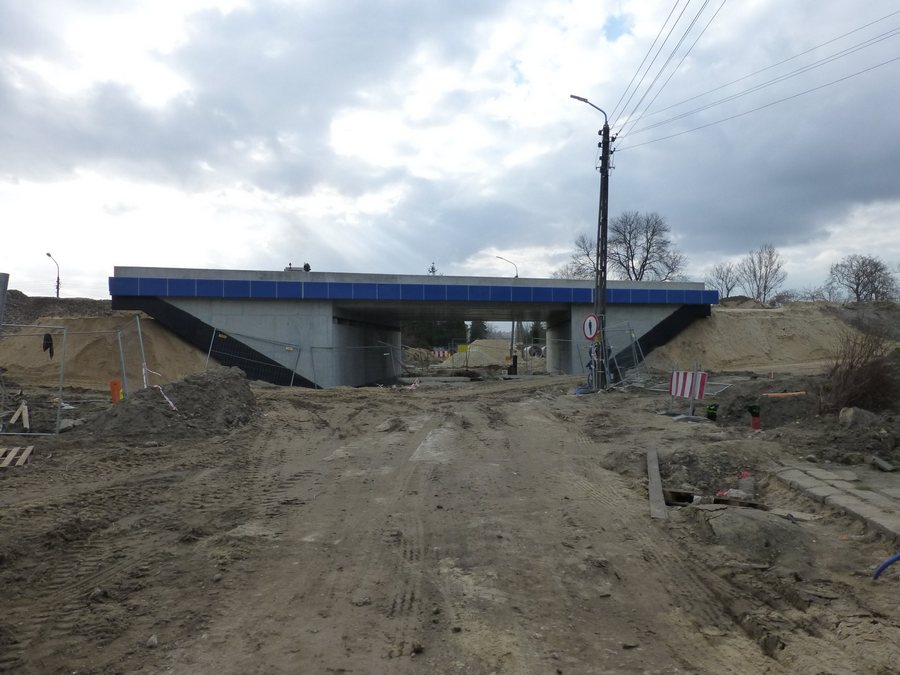

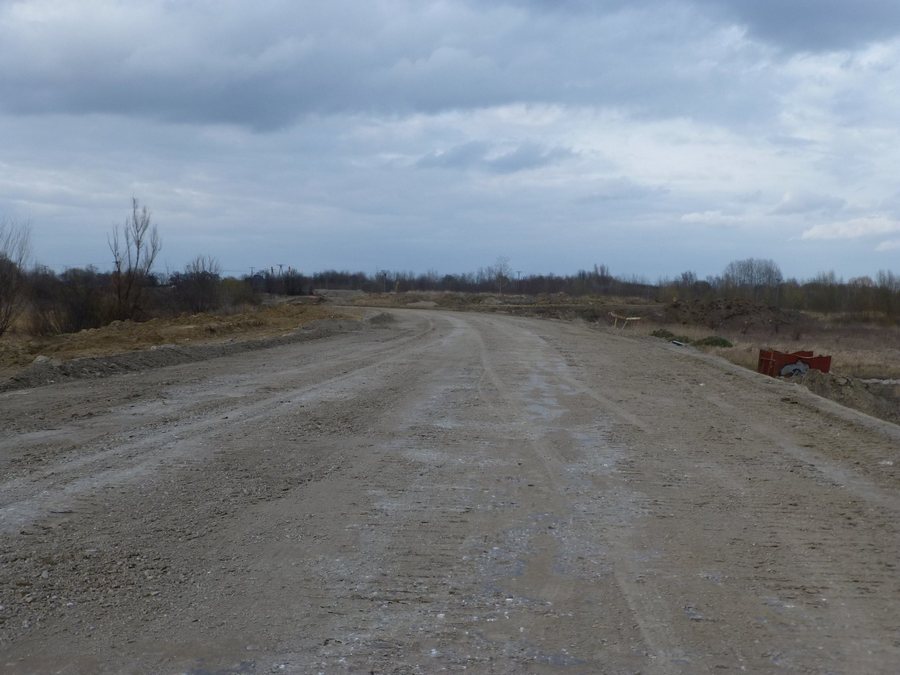

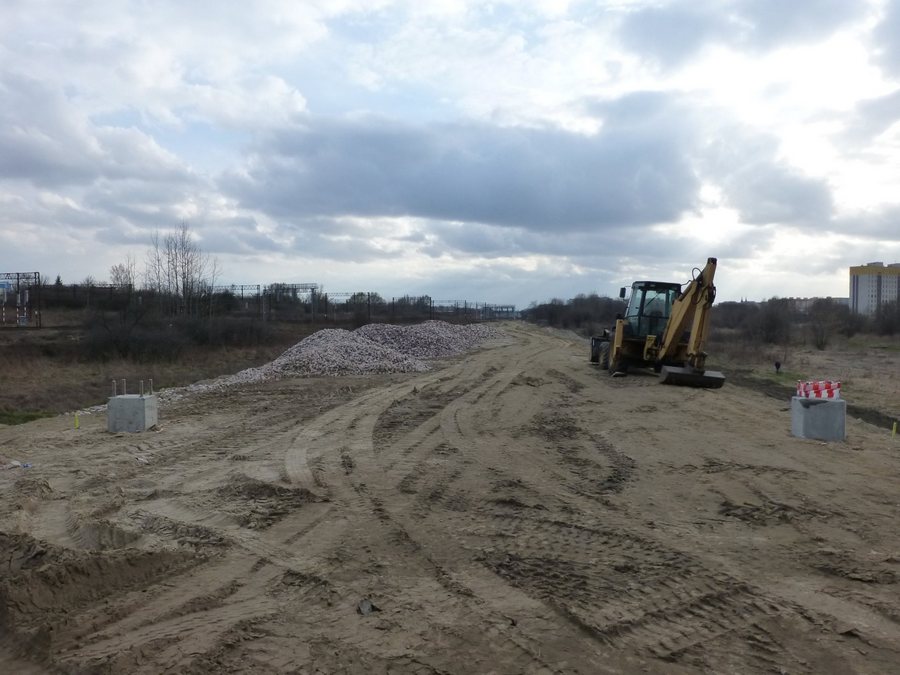

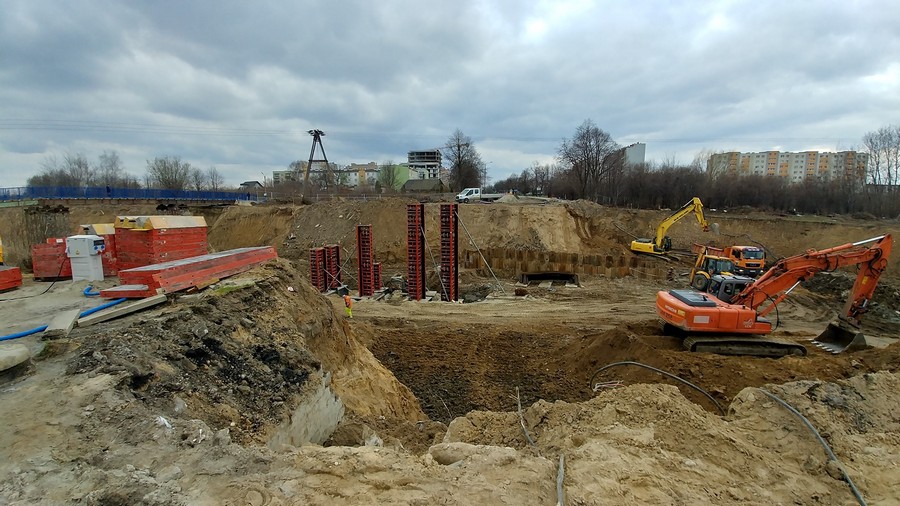

Na radomskim odcinku linii 8 posadowiono w gruncie większość nowych betonowych wiaduktów i przepustów, ale nasypy prowadzące do nich nie są jeszcze całkiem gotowe, ani tym bardziej utwardzone. Prace przy budowie nowych przystanków oraz dojść do nich są na niskim etapie zaawansowania, tak jak budowa dojść do nich. Tylko na krótkim odcinku linii wysypana jest podbudowa toru, tłucznia ani torów nie ma jeszcze nigdzie, w związku z tym, rzecz jasna, nie ma tu też żadnych urządzeń sterowania ruchem kolejowym. Pierwsze nowe słupy trakcyjne i fundamenty pod nie pojawiają się dopiero pomiędzy Radomiem Wschodnim a budowanym Radomiem Gołębiowem. Widać to dobrze na zdjęciach, które otrzymaliśmy dzięki uprzejmości pana Sebastiana Pawłowskiego.

Bez wątpienia pozytywną stroną toczącej się inwestycji jest duże zaangażowanie budowlańców. Pomimo tego trudno mieć nadzieje, że linia ruszy w czerwcu. PKP Polskie Linie Kolejowe ją mają, choć opierają się przy tym, na „deklaracji wykonawcy”.

– Od Lesiowa do Radomia wykonawca kończy roboty ziemne. Zgodnie z deklaracją wykonawcy po świętach przystąpi do wzmacniania nowego nasypu kolejowego za przystankiem Bartodzieje (w kierunku Radomia) i następnie przystąpi do układania torów. Na ulicy Energetyków i Gołębiewskiej (w Radomiu – dop. red.) gotowe są już konstrukcje nowych obiektów. Rozpoczęły się roboty przygotowujące do ułożenia nowych torów. Na ulicy Kozienickiej gotowe jest zabezpieczenie nasypu i wykonywane są zbrojenia pod budowę podpór nowego obiektu. Zgodnie z deklaracją wykonawcy ruch pociągów do Radomia, po jednym torze, będzie wznowiony w połowie czerwca – powiedział Karol Jakubowski.

W najlepszym przypadku odbiory linii gotowej linii, nawet z jednym czynnym torem, toczyć się będą przez kilka tygodni. Przynajmniej kilkanaście dni potrzeba też na to, aby przygotować maszynistów do kursowania po nowym szlaku. Tymczasem - podkreślmy - obecnie między Lesiowem a Radomiem, nie ma nawet torów.

Efekty inwestycji

Po zakończeniu wszystkich prac w końcu 2022 (taki termin jest obecnie realny) pociągi na 100-kilometrowym odcinku między Warszawą Zachodnią a Radomiem pojadą na większości odcinka z prędkością 160 km/h. Pociągi TLK (lub IC) oraz przyspieszone Kolei Mazowieckich przemierzą go w około 1 h i 15 minut. O kilkanaście minut dłużej pojadą składy regionalne.

Prace na odcinku Warka - Radom realizuje konsorcjum Track Tec Construction, Swietelsky Rail Polska, Swietelsky Baugesellschaft, Infrakol, Leonhard Weiss, Intop Warszawa. W momencie rozstrzygnięcia przetargu przedstawiło najkorzystniejszą ofertę, wartą 527,9 mln zł brutto.
